Jakie dokumenty do budowy domu są potrzebne? Praktyczna lista

Adrian Lewandowski

Adrian Lewandowski

|

20 lipca 2026

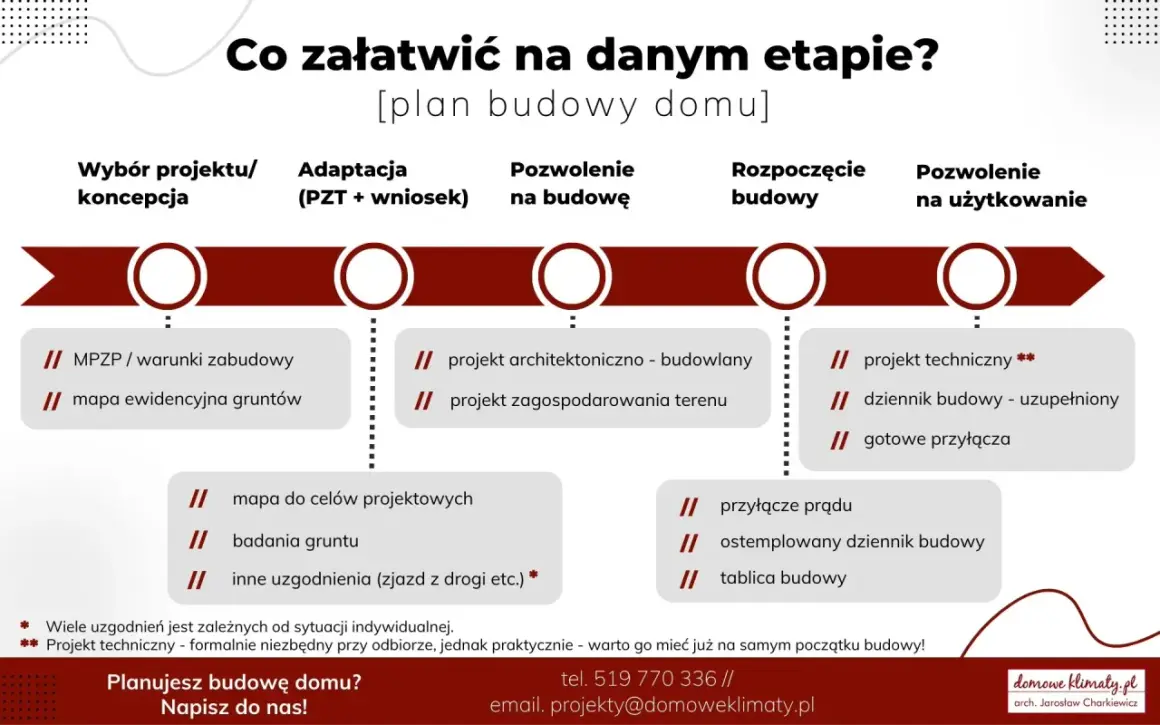

Jakie dokumenty do budowy domu są potrzebne na poszczególnych etapach? Schemat przedstawia plan budowy domu, od koncepcji po pozwolenie na użytkowanie.
Najwięcej problemów przy budowie domu zaczyna się jeszcze przed wejściem ekipy na działkę, gdy brakuje jednego dokumentu albo projekt nie pasuje do lokalnych warunków. Jeżeli chcesz ustalić, jakie dokumenty do budowy domu są potrzebne, musisz spojrzeć na cały proces: od sprawdzenia działki, przez wybór procedury i przygotowanie projektu, aż po zakończenie budowy oraz legalne rozpoczęcie użytkowania.

Formalności budowlane zależą od działki, projektu i wybranej procedury

  • Najpierw sprawdź MPZP albo uzyskaj decyzję o warunkach zabudowy, ponieważ bez zgodności projektu z przeznaczeniem terenu urząd może odmówić.
  • Projekt budowlany obejmuje projekt zagospodarowania działki, projekt architektoniczno-budowlany i projekt techniczny, ale nie wszystkie części składa się na tym samym etapie.
  • Pozwolenie na budowę albo zgłoszenie z projektem to dwie główne drogi dla domu jednorodzinnego.
  • Przed rozpoczęciem robót trzeba zadbać między innymi o kierownika budowy, dziennik budowy, zawiadomienie PINB i wytyczenie domu przez geodetę.
  • Do użytkowania domu potrzebne są między innymi dokumentacja geodezyjna powykonawcza, protokoły badań, projekt techniczny i świadectwo charakterystyki energetycznej.

Rysunek techniczny elewacji domu z zestawieniem materiałów i kolorów, pokazujący jakie dokumenty do budowy domu są potrzebne.

Najpierw sprawdź działkę i przygotuj dokumenty wyjściowe

Nie zaczynam od wyboru projektu, tylko od sprawdzenia działki. Gotowy dom może wyglądać świetnie w katalogu, ale jeśli nie mieści się w wymaganej odległości od granic albo nie spełnia parametrów miejscowego planu, jego adaptacja stanie się kosztowna lub wręcz niemożliwa.

Podstawą jest dokument potwierdzający, że masz prawo do dysponowania nieruchomością na cele budowlane. Najczęściej wynika ono z własności, użytkowania wieczystego albo innego tytułu prawnego. Do urzędu składa się oświadczenie na odpowiednim formularzu, a nie sam akt notarialny, choć dokument potwierdzający własność dobrze zachować w swojej teczce.

Sprawdź też, czy działka jest objęta miejscowym planem zagospodarowania przestrzennego. Z planu dowiesz się między innymi, czy teren przeznaczono pod zabudowę mieszkaniową, jaka może być wysokość budynku, geometria dachu, maksymalna powierzchnia zabudowy i minimalny udział powierzchni biologicznie czynnej.

Jeżeli plan miejscowy nie obowiązuje, potrzebujesz decyzji o warunkach zabudowy. Składa się ją w gminie lub mieście. Projekt domu musi później odpowiadać parametrom określonym w tej decyzji, dlatego kupowanie projektu przed uzyskaniem WZ bywa ryzykowne.

  • Wypis i wyrys z MPZP, jeśli działka znajduje się na obszarze objętym planem.
  • Decyzja o warunkach zabudowy, gdy planu miejscowego nie ma.
  • Mapa do celów projektowych przygotowana przez uprawnionego geodetę.
  • Opinia geotechniczna, która pomaga dobrać sposób posadowienia domu i ocenić warunki gruntowe.
  • Informacje o dostępie do drogi publicznej, energii, wodociągu i kanalizacji.

Warunki przyłączenia mediów nie zawsze są załącznikiem do samego wniosku o pozwolenie, ale w praktyce warto zdobyć je przed zamknięciem projektu. Dzięki temu nie okaże się po kilku miesiącach, że przyłącze trzeba poprowadzić inaczej albo że planowane ogrzewanie wymaga dodatkowych uzgodnień.

Projekt budowlany jest większy niż gotowy katalogowy rzut

Projekt kupiony w katalogu to dopiero punkt wyjścia. Żeby można było wykorzystać go w procedurze budowlanej, projektant musi przygotować dokumentację dopasowaną do konkretnej działki, lokalnych przepisów i warunków gruntowych.

Element dokumentacji Co zawiera Dlaczego jest ważny
Projekt zagospodarowania działki lub terenu Usytuowanie domu, dojścia, dojazdy, przyłącza, odległości od granic i sposób zagospodarowania terenu. Pokazuje, czy budynek można legalnie umieścić w wybranym miejscu.
Projekt architektoniczno-budowlany Układ funkcjonalny, forma budynku, parametry techniczne, rozwiązania materiałowe i instalacyjne. Opisuje, jaki dom ma powstać i jak będzie działał.
Projekt techniczny Szczegółowe rozwiązania konstrukcyjne i instalacyjne, w tym sposób posadowienia. Jest potrzebny wykonawcom, kierownikowi budowy i przy zakończeniu inwestycji.
Do wniosku o pozwolenie na budowę dołącza się przede wszystkim projekt zagospodarowania działki oraz projekt architektoniczno-budowlany. W wersji papierowej składa się je co do zasady w trzech egzemplarzach, a w wersji elektronicznej jako jeden plik lub zestaw plików. Projekt techniczny powinien być przygotowany przed rozpoczęciem robót, ale zwykle nie jest zatwierdzany przez urząd na etapie wydawania pozwolenia.

Dokumentacja może wymagać dodatkowych opinii, uzgodnień i pozwoleń. Zależy to między innymi od położenia działki, rodzaju gruntu, sąsiedztwa dróg, obszarów chronionych, zabytków czy sposobu odprowadzania ścieków. Zaświadczenie o uprawnieniach projektanta potwierdza, że osoba opracowująca projekt może legalnie wykonywać takie prace.

Moim zdaniem nie warto oszczędzać na adaptacji projektu. Dobrze wykonane opracowanie na początku kosztuje mniej niż późniejsze zmiany fundamentów, przesuwanie budynku albo poprawianie dokumentacji po uwagach urzędu.

Pozwolenie na budowę czy zgłoszenie z projektem

Dla domu jednorodzinnego najważniejsza decyzja formalna dotyczy wyboru procedury. Zgłoszenie jest prostsze, ale nie oznacza budowy bez dokumentacji. W wielu przypadkach nadal potrzebujesz kompletnego projektu i decyzji o warunkach zabudowy.

Procedura Kiedy się ją stosuje Kiedy można rozpocząć roboty
Pozwolenie na budowę Między innymi wtedy, gdy obszar oddziaływania domu wykracza poza działkę inwestora. Po uzyskaniu ostatecznej decyzji i spełnieniu obowiązków przed rozpoczęciem budowy.
Zgłoszenie z projektem Dla wolnostojącego domu, którego obszar oddziaływania mieści się w całości na działce lub działkach inwestora. Zwykle po upływie 21 dni od doręczenia zgłoszenia, jeśli urząd nie wniesie sprzeciwu.
Uproszczone zgłoszenie domu do 70 m² Dla wolnostojącego, maksymalnie dwukondygnacyjnego domu o powierzchni zabudowy do 70 m², przeznaczonego na własne potrzeby mieszkaniowe i mieszczącego obszar oddziaływania na działce. Można rozpocząć roboty po doręczeniu zgłoszenia organowi, bez oczekiwania na 21 dni.

Przy zwykłym zgłoszeniu urząd ma 21 dni na wniesienie sprzeciwu. Brak sprzeciwu nie zwalnia jednak z obowiązku przestrzegania projektu, przepisów technicznych i warunków zabudowy. Inwestor może też dobrowolnie wybrać pozwolenie na budowę, nawet jeśli przepisy dopuszczają zgłoszenie.

Do zgłoszenia z projektem dołącza się przede wszystkim projekt zagospodarowania działki, projekt architektoniczno-budowlany, oświadczenie o prawie do dysponowania nieruchomością oraz decyzję o warunkach zabudowy, jeśli dla działki nie ma MPZP. W razie potrzeby dochodzą uzgodnienia i dokumenty wymagane odrębnymi przepisami.

Dom do 70 m² nie jest domem „bez formalności”. Nadal potrzebujesz projektu, zgodności z planem miejscowym albo WZ oraz odpowiedzialności za prawidłową budowę. Uproszczenie dotyczy głównie procedury i niektórych obowiązków inwestora, a nie zwolnienia z zasad bezpieczeństwa.

Dokumenty potrzebne tuż przed rozpoczęciem robót

Samo pozwolenie albo skuteczne zgłoszenie nie oznacza jeszcze, że można wjechać koparką na działkę. Przed rozpoczęciem robót trzeba uporządkować dokumenty organizacyjne i zawiadomić właściwe organy.

  • Zawiadomienie o zamierzonym terminie rozpoczęcia robót kierowane do właściwego organu nadzoru budowlanego oraz projektanta sprawującego nadzór nad zgodnością realizacji z projektem.
  • Oświadczenie kierownika budowy o przyjęciu obowiązków, jeśli dla inwestycji ustanowiono kierownika.
  • Dziennik budowy w wersji papierowej albo elektronicznej.
  • Projekt techniczny dostępny na budowie.
  • Dokumentacja geodezyjna potrzebna do wytyczenia budynku w terenie.
  • Informacja dotycząca bezpieczeństwa i ochrony zdrowia, a w wymaganych przypadkach także plan BIOZ.

Przed rozpoczęciem prac geodeta wytycza budynek na działce. Potwierdzeniem tej czynności jest wpis w dokumentacji budowy. To moment, w którym łatwo wychwycić błąd lokalizacji, zanim powstaną fundamenty.

W uproszczonej procedurze dla domu do 70 m² inwestor może budować bez ustanawiania kierownika budowy. Wtedy nie należy bezmyślnie kopiować listy dokumentów ze standardowej budowy. Formularze i obowiązki końcowe są inne, a odpowiedzialność za zgodność realizacji spoczywa bezpośrednio na inwestorze.

Dokumentacja, którą trzeba pilnować w trakcie budowy

Najważniejszym dokumentem na etapie robót jest dziennik budowy. Kierownik lub inne uprawnione osoby wpisują w nim przebieg prac, istotne zdarzenia, kontrole i decyzje. Dziennik może być prowadzony elektronicznie, ale trzeba konsekwentnie korzystać z jednego trybu.

W trakcie budowy przechowuj także protokoły odbiorów robót zanikających, badania instalacji, dokumenty zastosowanych materiałów i ustalenia dotyczące zmian. Nie wszystkie faktury trafiają do urzędu, ale mogą być przydatne przy reklamacji, sprzedaży domu albo sporze z wykonawcą.

Szczególnej ostrożności wymagają zmiany w projekcie. Istotne odstąpienie może wymagać zmiany pozwolenia albo ponownej procedury. Zmiany nieistotne powinny zostać opisane i naniesione przez projektanta w dokumentacji powykonawczej. Samowolne przesunięcie ściany, zmiana kąta dachu czy powiększenie okien nie jest bezpiecznym sposobem na „dogadanie się na budowie”.

Z mojego punktu widzenia najlepiej prowadzić osobny folder cyfrowy i papierowy. Warto dzielić go na cztery części: decyzje urzędowe, projekt i zmiany, protokoły oraz dokumenty instalacji. Przy odbiorze domu taki porządek oszczędza więcej czasu niż późniejsze szukanie pojedynczych zaświadczeń po skrzynkach mailowych.

Odbiór domu wymaga osobnego kompletu dokumentów

Po zakończeniu robót składa się do nadzoru budowlanego zawiadomienie o zakończeniu budowy, zwykle na formularzu PB-16a dotyczącym budynku mieszkalnego jednorodzinnego. Użytkowanie domu można rozpocząć, jeśli organ w ciągu 14 dni od doręczenia zawiadomienia nie wniesie sprzeciwu.

Do zawiadomienia dołącza się, zależnie od konkretnej inwestycji:

  • projekt techniczny, z uwzględnieniem zaakceptowanych zmian;
  • oryginał papierowego dziennika budowy albo numer elektronicznego dziennika budowy;
  • oświadczenie kierownika budowy o zgodności wykonania domu z projektem, przepisami i warunkami pozwolenia;
  • oświadczenie o uporządkowaniu terenu budowy, drogi i sąsiednich nieruchomości, jeśli były wykorzystywane;
  • protokoły badań i sprawdzeń instalacji, w tym protokół szczelności instalacji gazowej, jeśli dom ma instalację gazową;
  • geodezyjną inwentaryzację powykonawczą wraz z mapą i informacją o zgodności usytuowania budynku z projektem;
  • potwierdzenia odbioru wykonanych przyłączy, jeżeli dotyczy;
  • kopię świadectwa charakterystyki energetycznej budynku, z wyjątkami przewidzianymi w przepisach;
  • kopie rysunków z naniesionymi zmianami nieistotnymi, jeśli takie wystąpiły;
  • inne dokumenty wymagane w szczególnych przypadkach, na przykład związane z urządzeniami technicznymi.

W domu do 70 m², jeśli nie ustanowiono kierownika budowy, dokumentacja wygląda inaczej. Inwestor może być zobowiązany do złożenia oświadczenia o zgodności wykonania budynku z projektem i przepisami oraz oświadczenia dotyczącego pomiaru powierzchni użytkowej. Nie należy zakładać, że brak kierownika oznacza brak dokumentów odbiorowych.

Jeżeli przepisy wymagają pozwolenia na użytkowanie, samo zawiadomienie o zakończeniu nie wystarczy. W typowym domu jednorodzinnym najczęściej stosuje się zawiadomienie, ale ostateczna procedura zależy od rodzaju obiektu, decyzji budowlanej i szczególnych okoliczności inwestycji.

Błędy, przez które dokumenty wracają z urzędu

Najczęstszy problem to rozpoczęcie projektowania bez sprawdzenia MPZP albo WZ. Drugi to traktowanie zgłoszenia jako skrótu, który pozwala pominąć projekt. W praktyce urząd może wnieść sprzeciw, jeśli dokumentacja jest niepełna albo budynek nie spełnia warunków lokalizacyjnych.

  • Nie kupuj projektu przed sprawdzeniem parametrów działki.
  • Nie zaczynaj robót przed upływem 21 dni od zwykłego zgłoszenia.
  • Nie zmieniaj konstrukcji ani usytuowania domu bez konsultacji z projektantem.
  • Nie odkładaj geodety i dokumentów instalacyjnych na ostatni tydzień budowy.
  • Sprawdź, czy formularz zawiadomienia jest aktualny i właściwy dla domu jednorodzinnego.
  • Przed odbiorem porównaj listę załączników z dokumentacją swojej konkretnej inwestycji.

W sprawach nietypowych, na przykład przy działce rolnej, obszarze chronionym, problemie z drogą albo nietypowym sposobie ogrzewania, najlepiej skonsultować projekt z architektem i właściwym urzędem. Ogólna lista dokumentów daje dobry punkt startu, ale nie zastępuje sprawdzenia lokalnych warunków.

Jedna teczka, trzy momenty i mniej nerwów przy budowie

Dokumenty do budowy domu warto kompletować w trzech etapach: przed projektem, przed rozpoczęciem robót i przed odbiorem. Najpierw zbierz informacje o działce, później dopilnuj legalnego startu budowy, a od pierwszego dnia przechowuj protokoły, wpisy i potwierdzenia.

Najważniejsza zasada jest prosta: dom musi być zgodny jednocześnie z projektem, decyzją lub zgłoszeniem oraz przepisami technicznymi. Jeśli pilnujesz tych trzech elementów od początku, formalności przestają być chaotyczną stertą papierów, a stają się czytelną mapą prowadzącą do bezpiecznego użytkowania domu.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Najpierw sprawdź wypis i wyrys z MPZP albo uzyskaj decyzję o warunkach zabudowy, jeśli planu miejscowego nie ma. Przydadzą się także mapa do celów projektowych, opinia geotechniczna oraz informacje o dostępie do drogi i mediów.

Projekt budowlany obejmuje projekt zagospodarowania działki, projekt architektoniczno-budowlany i projekt techniczny. Do wniosku o pozwolenie lub zgłoszenia z projektem dołącza się przede wszystkim dwie pierwsze części, natomiast projekt techniczny powinien być gotowy przed rozpoczęciem robót.

Przy zwykłym zgłoszeniu można rozpocząć roboty po upływie 21 dni od jego doręczenia, jeśli urząd nie wniesie sprzeciwu. Dla wolnostojącego domu do 70 m², spełniającego określone warunki, roboty można rozpocząć po doręczeniu zgłoszenia.

Do zawiadomienia o zakończeniu budowy dołącza się zależnie od inwestycji między innymi projekt techniczny z naniesionymi zmianami, dziennik budowy, oświadczenie kierownika, protokoły badań instalacji, geodezyjną inwentaryzację powykonawczą i świadectwo charakterystyki energetycznej. Organ ma 14 dni na wniesienie sprzeciwu.
Oceń artykuł

Średnia: 4.0 / 5 · 1 ocena

Tagi

mpzp warunki zabudowy projekt budowlany pozwolenie na budowę odbiór budynku

Udostępnij artykuł

Autor Adrian Lewandowski
Adrian Lewandowski
Nazywam się Adrian Lewandowski i od 14 lat zgłębiam tajniki budowy, remontów oraz utrzymania posesji. Moja przygoda z tym obszarem zaczęła się od praktycznego podejścia do własnych projektów, co szybko przerodziło się w chęć dzielenia się zdobytą wiedzą. Staram się, aby moje teksty były nie tylko rzetelne i oparte na sprawdzonych informacjach, ale przede wszystkim zrozumiałe dla każdego, kto staje przed wyzwaniami związanymi z domem i ogrodem. Lubię rozkładać skomplikowane zagadnienia na czynniki pierwsze, porównywać dostępne rozwiązania i śledzić najnowsze trendy, aby dostarczać Wam praktycznych wskazówek, które faktycznie ułatwiają codzienne życie i pomagają podejmować świadome decyzje.
