Zmiana projektu po pozwoleniu na budowę - co wolno zmienić?

Adrian Lewandowski

Adrian Lewandowski

|

13 maja 2026

Ręce trzymają projekt domu z zaznaczonymi zmianami, na tle budowy. Zmiana projektu domu po uzyskaniu pozwolenia na budowę jest widoczna na planie.
Po uzyskaniu pozwolenia na budowę inwestycja nie jest jeszcze zamknięta na cztery spusty. Możesz zmienić część rozwiązań, ale sposób postępowania zależy od tego, czy modyfikacja jest istotna, czy nieistotna. Pokazuję, kiedy wystarczy dokumentacja projektanta, kiedy potrzebna jest decyzja zamienna, jakie dokumenty przygotować i czego nie robić, aby nie narazić się na problemy z nadzorem budowlanym.

Najważniejsza zasada zależy od rodzaju planowanej zmiany

  • Istotne odstąpienie wymaga decyzji o zmianie pozwolenia na budowę.
  • Nieistotną zmianę kwalifikuje projektant i opisuje ją w dokumentacji budowy.
  • Zmiana powierzchni zabudowy o więcej niż 5% albo wysokości, długości lub szerokości o więcej niż 2% co do zasady wymaga decyzji zamiennej.
  • Wniosek PB-7 składa inwestor do starosty, prezydenta miasta na prawach powiatu albo wojewody.
  • Roboty objęte istotną zmianą można rozpocząć dopiero po uzyskaniu ostatecznej decyzji zmieniającej pozwolenie.

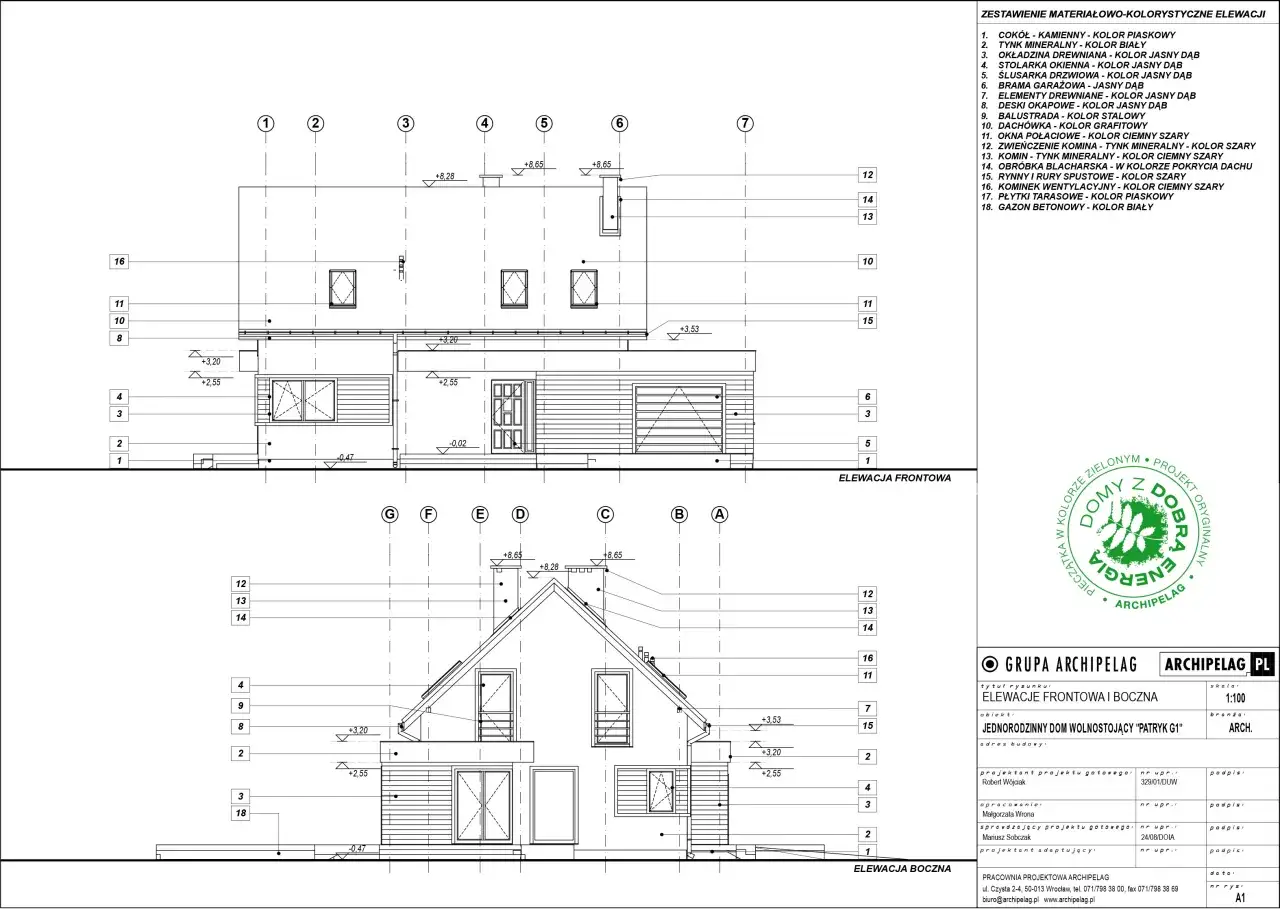

Zmiana projektu domu po uzyskaniu pozwolenia na budowę: rysunki elewacji frontowej i bocznej z oznaczeniami materiałów i kolorów.

Czy po wydaniu pozwolenia można jeszcze zmienić dom

Tak, ale pozwolenie na budowę zatwierdza konkretną dokumentację, a nie ogólny pomysł na budynek. Zwykle obejmuje ona między innymi projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany. Wykonanie domu w sposób wyraźnie różniący się od tych dokumentów może zostać potraktowane jako odstąpienie od zatwierdzonego projektu.

W praktyce pierwszym krokiem nie powinno być zamówienie materiałów ani polecenie ekipie wykonania zmiany. Najpierw trzeba porównać planowaną modyfikację z decyzją o pozwoleniu, miejscowym planem zagospodarowania przestrzennego albo decyzją o warunkach zabudowy. Ta sama zmiana może być bezpieczna na jednej działce, a niedopuszczalna na innej.

Przykładowo przesunięcie okna może wyglądać jak detal, ale jeśli wpływa na ochronę przeciwpożarową, odległość od granicy działki albo wymagane doświetlenie pomieszczenia, wymaga dokładniejszej analizy. Z kolei zmiana koloru elewacji często nie ma znaczenia prawnego, chyba że szczególne wymagania wynikają z planu miejscowego albo ochrony konserwatorskiej.

Jakie zmiany wymagają decyzji zamiennej

Zgodnie z art. 36a Prawa budowlanego istotne odstąpienie od zatwierdzonego projektu albo innych warunków pozwolenia jest dopuszczalne dopiero po uzyskaniu decyzji o zmianie pozwolenia na budowę. Przepisy wskazują konkretne przypadki, ale katalog nie działa jak prosta zgoda na każdą modyfikację poniżej określonego limitu.

Rodzaj odstąpienia Przykład Skutek
Zmiana parametrów budynku Powierzchnia zabudowy większa o ponad 5%, zmiana wysokości, długości lub szerokości o ponad 2% Potrzebna decyzja zamienna
Zmiana liczby kondygnacji Dodanie poddasza użytkowego albo dodatkowej kondygnacji Potrzebna decyzja zamienna
Zmiana usytuowania Przesunięcie domu powodujące zwiększenie obszaru oddziaływania poza działkę Potrzebna decyzja zamienna
Zmiana sposobu użytkowania Przekształcenie części mieszkalnej w lokal usługowy Potrzebna decyzja zamienna lub dodatkowa procedura
Zmiana zgodności z planem lub WZ Inny kąt dachu albo większa intensywność zabudowy niż dopuszcza plan Zmiana może być niedopuszczalna bez zmiany podstawowych ustaleń
Zmiana źródła ciepła na paliwo stałe Zastąpienie pompy ciepła lub kotła gazowego kotłem na paliwo stałe Potrzebna decyzja zamienna

Za istotne może zostać uznane także odstąpienie, które wymaga uzyskania lub zmiany decyzji, pozwolenia albo uzgodnienia potrzebnego przy danej inwestycji. Dotyczy to między innymi niektórych uzgodnień pożarowych, wodnoprawnych czy konserwatorskich. Sam fakt, że zmiana jest niewielka wymiarowo, nie przesądza jeszcze o jej nieistotnym charakterze.

Przy zmianie dachu szczególnie łatwo o błędną ocenę. Pokrycie z dachówki można czasem zastąpić blachą, ale zmiana kąta połaci, wysokości kalenicy, konstrukcji więźby lub parametrów określonych w planie miejscowym może już wymagać decyzji zamiennej.

Kiedy projektant może uznać odstąpienie za nieistotne

Nieistotne odstąpienie nie wymaga zmiany pozwolenia ani ponownego zgłoszenia. O jego kwalifikacji decyduje projektant posiadający odpowiednie uprawnienia, a nie inwestor, kierownik budowy czy wykonawca.

Do zmian, które często mogą zostać uznane za nieistotne, należą na przykład drobne korekty układu pomieszczeń, przesunięcie ściany działowej, zmiana lokalizacji części punktów instalacyjnych albo kosmetyczna modyfikacja elewacji. Nie jest to jednak automatyczna lista zwolnień. Projektant musi sprawdzić wpływ zmiany na konstrukcję, bezpieczeństwo, przepisy techniczne, ochronę przeciwpożarową i ustalenia planistyczne.

Jeżeli odstąpienie zostanie uznane za nieistotne, projektant przygotowuje rysunek i opis zmiany, które trafiają do dokumentacji budowy. Nie chodzi więc o ustną zgodę ani dopisek wykonany przez inwestora ołówkiem na kopii projektu.

Projekt budowlany a projekt techniczny

Trzeba też odróżnić odstąpienie od projektu architektoniczno-budowlanego lub projektu zagospodarowania działki od zmian w projekcie technicznym. W przypadku projektu technicznego projektant nanosi zmiany w dokumentacji, a jeśli wymagają tego przepisy, zmodyfikowane rozwiązania sprawdza projektant sprawdzający.

Jeżeli zmiana dotyczy rozwiązania, które wcześniej podlegało uzgodnieniu, może być konieczne uzyskanie ponownych uzgodnień. Dotyczy to zwłaszcza rozwiązań konstrukcyjnych, pożarowych i instalacyjnych. GUNB zwraca uwagę, że kwalifikacja projektanta jest bardzo ważna, ale w razie kontroli organ nadzoru nie musi bezwarunkowo zaakceptować błędnej oceny.

Jak przeprowadzić zmianę krok po kroku

  1. Wstrzymaj roboty w zakresie objętym zmianą. Nie pozwalaj ekipie wykonywać nowego rozwiązania tylko dlatego, że projektant „później naniesie poprawki”.
  2. Zleć analizę osobie z uprawnieniami projektowymi. Najlepiej skontaktować się z autorem pierwotnego projektu, ale nie zawsze jest to obowiązkowe. Projektant powinien porównać dokumentację zatwierdzoną z planowanym rozwiązaniem.
  3. Uzyskaj kwalifikację odstąpienia. Projektant określa, czy zmiana jest istotna, czy nieistotna. Przy zmianie nieistotnej przygotowuje opis i rysunek do dokumentacji budowy.
  4. Przy istotnej zmianie przygotuj projekt zamienny. Zakres dokumentacji powinien odpowiadać zakresowi modyfikacji. Nie zawsze trzeba tworzyć cały projekt od początku, ale zmienione części muszą być kompletne i spójne z pozostałą dokumentacją.
  5. Złóż wniosek PB-7. Wniosek o zmianę pozwolenia na budowę składa inwestor do organu administracji architektoniczno-budowlanej. Zwykle będzie to starosta albo prezydent miasta na prawach powiatu, a w szczególnych sprawach wojewoda.
  6. Dołącz wymagane dokumenty. Najczęściej potrzebne są projekt zagospodarowania działki lub terenu, projekt architektoniczno-budowlany, oświadczenie o prawie do dysponowania nieruchomością na cele budowlane, decyzja o warunkach zabudowy, jeśli jest wymagana, oraz nowe opinie i uzgodnienia.
  7. Poczekaj na decyzję. Organ ma co do zasady miesiąc na rozpatrzenie sprawy, a w sprawie szczególnie skomplikowanej dwa miesiące. Braki formalne lub konieczność uzupełnienia dokumentacji mogą wydłużyć postępowanie.

Wniosek trzeba złożyć przed wykonaniem planowanego odstąpienia. Po uzyskaniu decyzji zamiennej roboty objęte zmianą można rozpocząć co do zasady dopiero wtedy, gdy decyzja stanie się ostateczna. Samo złożenie wniosku nie daje prawa do budowania według nowej wersji.

Przeczytaj również: Budowa domu a podatek - jakie ulgi naprawdę przysługują?

Ile kosztuje formalna zmiana

Nie ma jednej ustawowej ceny za przygotowanie projektu zamiennego. Koszt ustala projektant i zależy on od zakresu zmian, konieczności wykonania obliczeń, aktualizacji projektu zagospodarowania oraz dodatkowych uzgodnień. Zwykle to właśnie dokumentacja projektowa, a nie urząd, jest największym wydatkiem.

W przypadku pozwolenia dotyczącego budynku mieszkalnego nie pobiera się opłaty skarbowej za samo pozwolenie, jednak złożenie pełnomocnictwa zwykle wiąże się z opłatą 17 zł. Zwolnienie obejmuje pełnomocnictwa udzielone między innymi małżonkowi, rodzicom, dzieciom lub rodzeństwu.

Jakie błędy inwestorzy popełniają najczęściej

Najdroższy błąd polega na rozpoczęciu robót przed formalnym rozstrzygnięciem. Dotyczy to zwłaszcza powiększenia domu, zmiany poziomu stropu, przesunięcia budynku na działce i dodania garażu. Późniejsza próba uporządkowania dokumentacji może oznaczać postępowanie naprawcze i wstrzymanie robót, a nie zwykłą aktualizację projektu.

Drugim problemem jest traktowanie kierownika budowy jak osoby uprawnionej do zatwierdzania każdej modyfikacji. Kierownik odpowiada za prowadzenie budowy zgodnie z projektem i przepisami, ale nie zastępuje projektanta w kwalifikacji odstąpienia.

Często pomija się również zapisy decyzji o warunkach zabudowy albo miejscowego planu. Nawet jeżeli nowa wersja domu mieści się w ustawowych progach 5% i 2%, może naruszać nieprzekraczalną linię zabudowy, maksymalną wysokość, kąt nachylenia dachu albo wymaganą powierzchnię biologicznie czynną.

Nie radzę też podpisywać dokumentów wstecz. Projektant powinien ocenić planowaną zmianę przed jej wykonaniem. Dokumentacja sporządzona dopiero po zakończeniu robót nie usuwa automatycznie skutków wcześniejszego odstąpienia od pozwolenia.

Jeśli zmiana jest duża i całkowicie zmienia charakter inwestycji, urząd może uznać, że nie chodzi już o modyfikację istniejącego zamierzenia, lecz o nową inwestycję. Wtedy sama decyzja zamienna może nie wystarczyć.

Co sprawdzić przed zamówieniem nowych materiałów

  • czy zmienia się powierzchnia zabudowy, wysokość, długość, szerokość lub liczba kondygnacji,
  • czy budynek pozostaje w tym samym miejscu i nie zwiększa obszaru oddziaływania,
  • czy nowa wersja nadal spełnia miejscowy plan albo warunki zabudowy,
  • czy zmiana nie wymaga nowych uzgodnień pożarowych, wodnoprawnych lub konserwatorskich,
  • czy zmiana źródła ogrzewania nie prowadzi do zastosowania paliwa stałego,
  • czy projektant potwierdził kwalifikację na piśmie i wskazał dokumenty, które trzeba uzupełnić,
  • czy kierownik budowy ma aktualną dokumentację, zanim rozpocznie kolejny etap prac.

Osobno sprawdź termin ważności pierwotnego pozwolenia. Decyzja wygasa, jeżeli budowa nie została rozpoczęta przed upływem 3 lat od jej ostateczności albo jeżeli roboty zostały przerwane na dłużej niż 3 lata. Zmiana projektu nie zawsze rozwiązuje problem nieważnego pozwolenia.

Najbezpieczniejszy model działania jest prosty. Najpierw analiza projektanta, później kwalifikacja zmiany, następnie dokumentacja i dopiero na końcu roboty. Przy istotnym odstąpieniu trzeba uzyskać decyzję zamienną, a przy nieistotnym zadbać o rysunek i opis w dokumentacji budowy. Taka kolejność zwykle kosztuje mniej niż poprawianie wykonanych prac i tłumaczenie się przed nadzorem.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Decyzja zamienna jest potrzebna przy istotnym odstąpieniu od zatwierdzonego projektu lub warunków pozwolenia. Dotyczy to między innymi zwiększenia powierzchni zabudowy o ponad 5%, zmiany wysokości, długości lub szerokości o ponad 2%, dodania kondygnacji, przesunięcia budynku wpływającego na obszar oddziaływania oraz zmian niezgodnych z planem miejscowym lub warunkami zabudowy.

O kwalifikacji decyduje projektant posiadający odpowiednie uprawnienia. Jeśli zmiana jest nieistotna, projektant przygotowuje jej opis i rysunek, które dołącza się do dokumentacji budowy. Sama zgoda inwestora, kierownika budowy lub wykonawcy nie wystarcza.

Najczęściej trzeba przygotować projekt zamienny obejmujący zmienione części, projekt zagospodarowania działki lub terenu, projekt architektoniczno-budowlany, oświadczenie o prawie do dysponowania nieruchomością na cele budowlane oraz decyzję o warunkach zabudowy, jeśli jest wymagana. W zależności od zakresu zmiany mogą być potrzebne także nowe opinie i uzgodnienia.

Nie. Roboty objęte istotną zmianą można rozpocząć dopiero po uzyskaniu ostatecznej decyzji zmieniającej pozwolenie na budowę. Samo złożenie wniosku PB-7 nie uprawnia do budowania według nowej wersji projektu.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

pozwolenie na budowę projekt zamienny odstąpienie warunki zabudowy nadzór budowlany

Udostępnij artykuł

Autor Adrian Lewandowski
Adrian Lewandowski
Nazywam się Adrian Lewandowski i od 14 lat zgłębiam tajniki budowy, remontów oraz utrzymania posesji. Moja przygoda z tym obszarem zaczęła się od praktycznego podejścia do własnych projektów, co szybko przerodziło się w chęć dzielenia się zdobytą wiedzą. Staram się, aby moje teksty były nie tylko rzetelne i oparte na sprawdzonych informacjach, ale przede wszystkim zrozumiałe dla każdego, kto staje przed wyzwaniami związanymi z domem i ogrodem. Lubię rozkładać skomplikowane zagadnienia na czynniki pierwsze, porównywać dostępne rozwiązania i śledzić najnowsze trendy, aby dostarczać Wam praktycznych wskazówek, które faktycznie ułatwiają codzienne życie i pomagają podejmować świadome decyzje.
Komentarze (0)
Dodaj komentarz
