Oddanie budynku do użytkowania - jakie dokumenty są potrzebne?

Arkadiusz Kowalski

Arkadiusz Kowalski

|

22 maja 2026

Klucze do domu z breloczkiem w kształcie domku leżą na dokumentach, symbolizując dokument potwierdzający oddanie budynku do użytkowania.

Po zakończeniu budowy sam fakt, że dom wygląda na gotowy, nie oznacza jeszcze, że można legalnie w nim zamieszkać. Dokument potwierdzający oddanie budynku do użytkowania może mieć różną formę: najczęściej jest to przyjęte zawiadomienie o zakończeniu budowy, a w określonych sytuacjach decyzja o pozwoleniu na użytkowanie. Wyjaśniam, czym różnią się te dokumenty, co trzeba dołączyć i od kiedy można bezpiecznie korzystać z obiektu.

O dopuszczeniu budynku do użytkowania decyduje właściwa procedura

  • Dom jednorodzinny zwykle można użytkować po zawiadomieniu o zakończeniu budowy i upływie 14 dni bez sprzeciwu.
  • Pozwolenie na użytkowanie jest wymagane między innymi przy określonych kategoriach obiektów oraz przy wcześniejszym użytkowaniu częściowo ukończonego budynku.
  • Do zgłoszenia dołącza się między innymi dziennik budowy, oświadczenie kierownika budowy, protokoły badań i dokumentację geodezyjną.
  • Sam protokół odbioru od wykonawcy nie zastępuje procedury przed nadzorem budowlanym.
  • Aktualne formularze to między innymi PB-16, PB-16a, PB-17 i PB-17a, dostępne także elektronicznie.

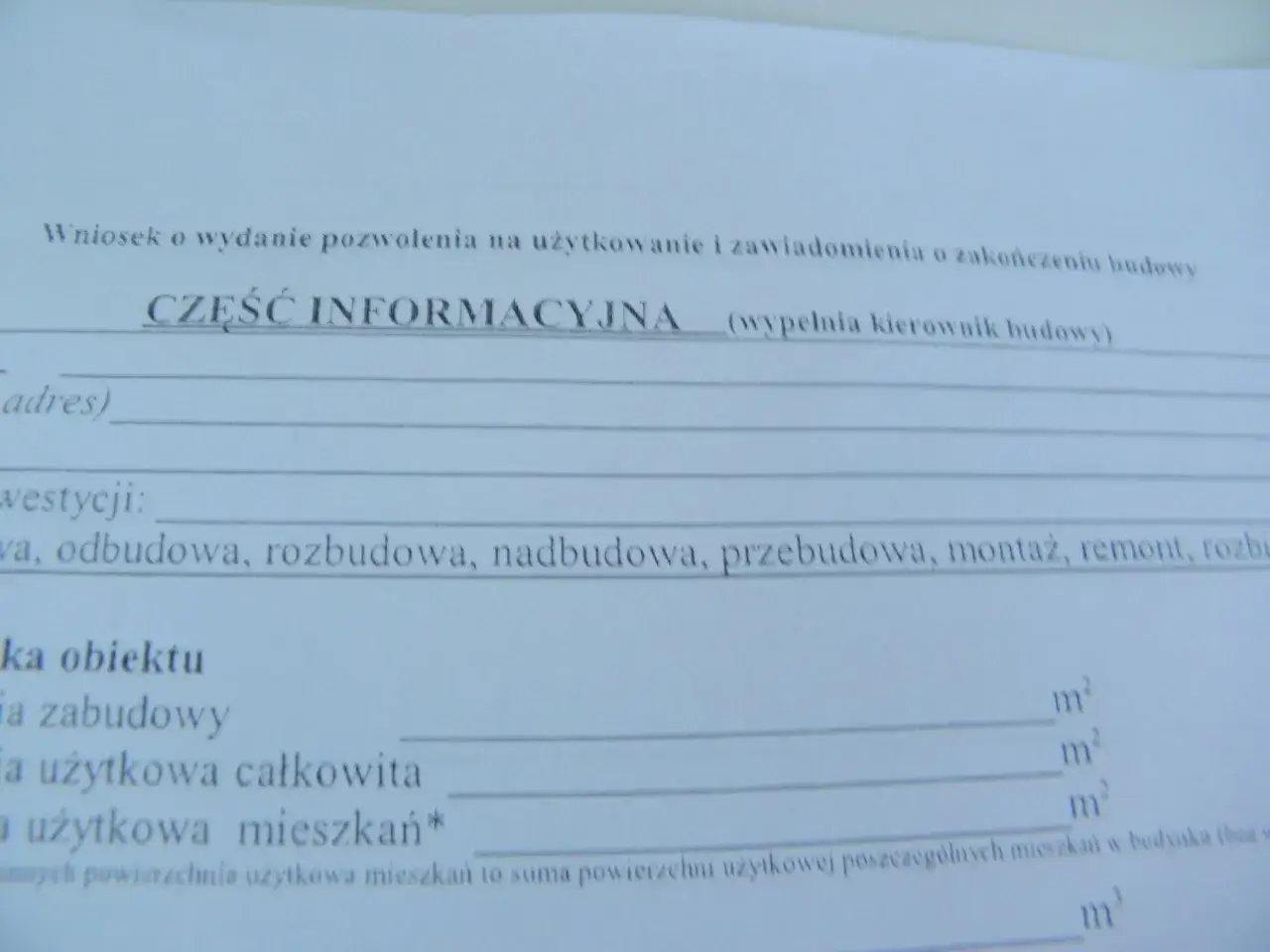

Dokument potwierdzający oddanie budynku do użytkowania. Wniosek o pozwolenie na użytkowanie zawiera część informacyjną wypełnianą przez kierownika budowy.

Jaki dokument potwierdza oddanie budynku do użytkowania

W praktyce określenie dokument potwierdzający oddanie budynku do użytkowania nie zawsze oznacza jeden konkretny druk. Przy zwykłej inwestycji wystarczające może być zawiadomienie o zakończeniu budowy, jeżeli powiatowy inspektor nadzoru budowlanego nie wniesie sprzeciwu w ciągu 14 dni.

Po tym terminie działa tak zwana milcząca zgoda. Urząd nie musi wysyłać osobnego pisma, dlatego rozsądnie jest zachować potwierdzenie złożenia zawiadomienia, dowód doręczenia oraz kompletną kopię dokumentacji.

Jeżeli potrzebujesz formalnego pisma do banku, notariusza, urzędu gminy albo przy sprzedaży nieruchomości, możesz wystąpić o zaświadczenie o braku podstaw do wniesienia sprzeciwu. Nie zawsze jest ono konieczne prawnie, ale często ułatwia wykazanie, że budynek został legalnie dopuszczony do użytkowania.

Drugą możliwością jest decyzja administracyjna o pozwoleniu na użytkowanie. To właśnie ona będzie właściwym dokumentem, gdy przepisy wymagają formalnej decyzji albo gdy inwestor chce rozpocząć korzystanie z obiektu przed wykonaniem wszystkich robót.

Zawiadomienie o zakończeniu budowy czy pozwolenie na użytkowanie

Te procedury prowadzą do podobnego celu, ale nie są tym samym. Zawiadomienie jest prostsze i w typowym przypadku kończy się brakiem sprzeciwu. Pozwolenie wymaga wydania decyzji przez organ nadzoru, a często także obowiązkowej kontroli obiektu.

Element Zawiadomienie o zakończeniu budowy Pozwolenie na użytkowanie
Kiedy się stosuje Gdy budowa została zakończona, a przepisy nie wymagają decyzji Przy określonych obiektach, odbiorze częściowym lub obowiązku nałożonym przez urząd
Dokument końcowy Brak sprzeciwu w ciągu 14 dni albo zaświadczenie urzędu Decyzja o pozwoleniu na użytkowanie
Kontrola Możliwa kontrola lub wezwanie do uzupełnienia dokumentów Obowiązkowa kontrola w przypadkach wskazanych w przepisach
Typowy przykład Wolno stojący dom jednorodzinny Budynek wielorodzinny, obiekt usługowy lub użytkowanie przed zakończeniem robót

Można również dobrowolnie złożyć wniosek o pozwolenie na użytkowanie zamiast zawiadomienia. Z mojego doświadczenia wynika, że ma to sens wtedy, gdy druga strona transakcji lub instytucja finansowa oczekuje jednoznacznej decyzji administracyjnej, a nie dokumentowania procedury milczącej zgody.

Dokumenty potrzebne przy zgłoszeniu zakończenia budowy

Najwięcej problemów powodują nie same przepisy, lecz niekompletne załączniki. Zanim złożysz formularz, sprawdź dokumentację z kierownikiem budowy i geodetą. W typowej sprawie potrzebne są:

  • formularz zawiadomienia o zakończeniu budowy, obecnie PB-16, a dla budynku mieszkalnego jednorodzinnego PB-16a;
  • papierowy dziennik budowy albo numer elektronicznego dziennika budowy;
  • projekt techniczny z uwzględnieniem dopuszczalnych zmian;
  • oświadczenie kierownika budowy o zgodności wykonania obiektu z projektem, pozwoleniem i przepisami;
  • oświadczenie o uporządkowaniu terenu budowy oraz dróg, ulic i sąsiednich nieruchomości, jeżeli były wykorzystywane;
  • oświadczenie o właściwym zagospodarowaniu terenów przyległych, jeśli obiekt jest od tego zależny;
  • protokoły badań i sprawdzeń instalacji, przewodów kominowych, wentylacji oraz innych elementów wymagających odbioru;
  • geodezyjna inwentaryzacja powykonawcza wraz z informacją o usytuowaniu obiektu;
  • potwierdzenia odbioru wykonanych przyłączy, jeżeli są wymagane;
  • świadectwo charakterystyki energetycznej, o ile dla danego budynku nie zachodzi ustawowy wyjątek.

W budynku mieszkalnym kierownik budowy powinien również zamieścić informację o pomiarze powierzchni użytkowej budynku i poszczególnych lokali. Przy obiektach objętych uzgodnieniami sanitarnymi lub przeciwpożarowymi trzeba dodatkowo zawiadomić Państwową Inspekcję Sanitarną albo Państwową Straż Pożarną i dołączyć ich stanowisko lub oświadczenie o braku sprzeciwu.

Nie każdy załącznik będzie potrzebny w każdej inwestycji. Przykładowo dokumentacja przyłączy czy zagospodarowania terenów przyległych zależy od rodzaju obiektu i zakresu decyzji. Lepiej sprawdzić listę przed złożeniem niż czekać na wezwanie do uzupełnienia braków.

Jak złożyć dokumenty i kiedy można zamieszkać

Zawiadomienie składa inwestor do powiatowego inspektoratu nadzoru budowlanego właściwego dla lokalizacji budynku. Jeżeli pozwolenie wydawał wojewoda albo sprawa należy do właściwości wojewódzkiego inspektoratu, dokumenty trafiają do organu wojewódzkiego.

Możesz złożyć dokumenty papierowo albo elektronicznie przez portal e-Budownictwo. W 2026 roku formularze mają oznaczenia PB-16, PB-16a, PB-17 i PB-17a. Wybór właściwego formularza zależy przede wszystkim od rodzaju obiektu i tego, czy chcesz zawiadomić o zakończeniu prac, czy uzyskać decyzję o użytkowaniu.

  1. Zakończ wszystkie roboty objęte pozwoleniem lub zgłoszeniem.
  2. Poproś kierownika budowy o przygotowanie oświadczeń i zamknięcie dziennika budowy.
  3. Zleć geodecie wykonanie inwentaryzacji powykonawczej.
  4. Zbierz protokoły badań, odbiorów i przyłączy.
  5. Złóż kompletne zawiadomienie przed rozpoczęciem użytkowania.
  6. Odczekaj 14 dni, chyba że wcześniej otrzymasz zaświadczenie o braku podstaw do sprzeciwu.

Termin liczy się od doręczenia kompletnego zawiadomienia organowi. Jeżeli urząd wezwie do uzupełnienia braków, bezpiecznie jest traktować sprawę jako niedokończoną do czasu ich usunięcia. Rozpoczęcie użytkowania przed skutecznym zakończeniem procedury może skutkować karą administracyjną wyliczaną według kategorii i wielkości obiektu.

W większości przypadków zawiadomienie o zakończeniu budowy nie podlega opłacie skarbowej. Wyjątki dotyczą między innymi niektórych obiektów związanych z działalnością gospodarczą, dla których opłata może wynosić 0,25 zł za każdy metr kwadratowy, maksymalnie 134,75 zł. Pełnomocnictwo zwykle kosztuje 17 zł, z wyjątkiem pełnomocnictw udzielanych najbliższej rodzinie.

Kiedy potrzebna jest decyzja o pozwoleniu na użytkowanie

Decyzję trzeba uzyskać przed użytkowaniem obiektu, jeżeli wynika to z kategorii budowlanej wskazanej w Prawie budowlanym. Dotyczy to między innymi części budynków mieszkalnych wielorodzinnych, obiektów użyteczności publicznej, wybranych budynków usługowych, przemysłowych i infrastrukturalnych.

Dokładna kwalifikacja zależy od kategorii obiektu, a nie od potocznej nazwy budynku. Dlatego hala, warsztat, sklep, przychodnia czy większy budynek mieszkalny mogą podlegać innym zasadom niż wolno stojący dom jednorodzinny.

Pozwolenie jest także konieczne, gdy chcesz korzystać z budynku przed zakończeniem wszystkich robót. Taki odbiór częściowy jest możliwy tylko wtedy, gdy oddawana część może samodzielnie funkcjonować zgodnie z przeznaczeniem. Przykładowo wykończona i niezależna część usługowa może zostać dopuszczona wcześniej, ale wymaga to decyzji organu.

Wniosek o pozwolenie na użytkowanie składa się na formularzu PB-17, a w przypadku użytkowania przed zakończeniem robót na formularzu PB-17a. Organ przeprowadza obowiązkową kontrolę, sprawdzając między innymi zgodność obiektu z projektem, wykonanie podstawowych elementów, bezpieczeństwo użytkowania i uporządkowanie terenu.

Błędy, przez które urząd nie potwierdza zakończenia budowy

Najczęściej problem zaczyna się od przekonania, że skoro wykonawca podpisał protokół odbioru, formalności są zamknięte. Protokół odbioru robót nie zastępuje zawiadomienia ani decyzji o pozwoleniu na użytkowanie. Jest tylko dowodem rozliczenia lub wykonania prac między stronami.

  • Rozpoczęcie mieszkania lub działalności przed upływem 14 dni od zawiadomienia.
  • Brak podpisu kierownika budowy albo niepełne oświadczenie o zgodności z projektem.
  • Nieaktualny projekt techniczny, w którym nie pokazano zmian wykonanych podczas budowy.
  • Brak geodezyjnej inwentaryzacji powykonawczej.
  • Niezgodność usytuowania budynku z projektem zagospodarowania działki.
  • Brak protokołów kominiarskich, elektrycznych, gazowych lub sanitarnych.
  • Złożenie zawiadomienia do niewłaściwego inspektoratu.
  • Potraktowanie nieukończonych robót wykończeniowych jako drobnego szczegółu, mimo że wpływają na bezpieczeństwo albo możliwość samodzielnego użytkowania.

Jeżeli urząd wykryje braki, zwykle wzywa do ich uzupełnienia. Nie ignorowałbym takiego pisma, ponieważ brak reakcji w wyznaczonym terminie może zakończyć się decyzją o sprzeciwie. Od takiej decyzji inwestor może się odwołać za pośrednictwem organu pierwszej instancji, co do zasady w ciągu 14 dni od jej doręczenia.

Co zachować w dokumentacji domu po formalnym odbiorze

Po zakończeniu procedury trzymaj w jednym miejscu zawiadomienie, potwierdzenie doręczenia, zaświadczenie albo decyzję o pozwoleniu na użytkowanie, a także kopie protokołów i dokumentacji powykonawczej. Taki uporządkowany komplet przydaje się przy sprzedaży nieruchomości, kredycie, ubezpieczeniu i późniejszych remontach.

Najprostsza zasada wygląda tak: dla typowego domu jednorodzinnego przygotuj komplet dokumentów i złóż zawiadomienie o zakończeniu budowy, natomiast dla obiektu bardziej złożonego lub nieukończonego sprawdź obowiązek uzyskania decyzji. Jeśli masz wątpliwości co do kategorii budynku albo zmian w projekcie, skonsultuj sprawę z kierownikiem budowy lub projektantem przed złożeniem dokumentów, bo to zwykle oszczędza więcej czasu niż późniejsze poprawianie formalności.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Po zakończeniu wszystkich robót należy złożyć zawiadomienie o zakończeniu budowy do właściwego inspektoratu nadzoru budowlanego. Z domu można korzystać po upływie 14 dni od doręczenia kompletnego zawiadomienia, jeśli organ nie wniesie sprzeciwu, albo wcześniej po otrzymaniu zaświadczenia o braku podstaw do sprzeciwu.

Do zgłoszenia dołącza się między innymi dziennik budowy, projekt techniczny, oświadczenia kierownika budowy, protokoły badań i sprawdzeń, geodezyjną inwentaryzację powykonawczą oraz potwierdzenia odbioru przyłączy, jeśli są wymagane. W zależności od inwestycji potrzebne może być także świadectwo charakterystyki energetycznej i dokumentacja uzgodnień sanitarnych lub przeciwpożarowych.

Decyzja jest wymagana między innymi dla określonych kategorii budynków wielorodzinnych, obiektów użyteczności publicznej, wybranych budynków usługowych, przemysłowych i infrastrukturalnych. Trzeba ją również uzyskać, gdy inwestor chce użytkować samodzielną część obiektu przed zakończeniem wszystkich robót. Wniosek składa się na formularzu PB-17, a przy użytkowaniu przed zakończeniem robót na PB-17a.

Nie. Protokół odbioru od wykonawcy potwierdza wykonanie lub rozliczenie prac między stronami, ale nie zastępuje zawiadomienia o zakończeniu budowy ani decyzji o pozwoleniu na użytkowanie. Warto zachować potwierdzenie złożenia zawiadomienia, dowód doręczenia i kompletną kopię dokumentacji.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

nadzór budowlany pozwolenie na użytkowanie dziennik budowy geodezja prawo budowlane

Udostępnij artykuł

Autor Arkadiusz Kowalski
Arkadiusz Kowalski
Nazywam się Arkadiusz Kowalski i od 6 lat zgłębiam tajniki budowy, remontów oraz utrzymania posesji. Moja przygoda z tą dziedziną zaczęła się od własnych doświadczeń, które pokazały mi, jak ważne jest posiadanie rzetelnej i zrozumiałej wiedzy. Dlatego staram się dzielić moją wiedzą, wyjaśniając skomplikowane zagadnienia w prosty sposób, tak aby każdy mógł podjąć świadome decyzje dotyczące swojego domu i ogrodu. W swoich artykułach skupiam się na praktycznych poradach, analizuję dostępne rozwiązania i porównuję informacje, aby dostarczyć Wam najbardziej użyteczne i aktualne treści. Zależy mi na tym, by informacje, które publikuję na mojabudowa.info.pl, były nie tylko dokładne, ale przede wszystkim pomocne w codziennych wyzwaniach związanych z nieruchomościami.
